Sagamu工業園區132kV變電站中建設一回132kV出線、二回10kV出線,沿路采用架空線敷設至園區,在園區內架空敷設,確保各個地塊都能就近取電。分系統調試作為變電站投運前的重要環節,涵蓋電氣設備性能測試、繼電保護裝置校驗、通信及綜合自動化系統驗證等內容,旨在驗證各子系統的功能穩定性與協同性。
整個調試工作分兩階段進行,配合現場安裝工作逐步開展,也為業主縮短了工期。

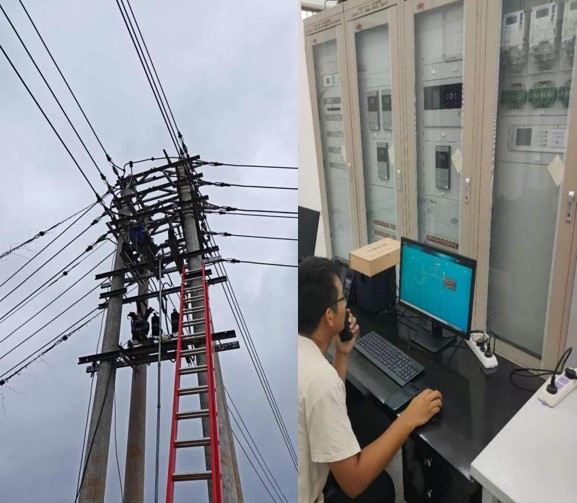

第一階段,2024年11月,調試人員圍繞一次設備及輔助系統展開調試工作,對所有電氣系統進行排查,并對前期控制柜電纜敷設凌亂,接線不規范等進行整改。在本階段,首先對各電氣設備進行精細檢查,確認設備外觀無污染,GIS設備SF6氣體壓力正常,CVT油位在可視窗內無滲漏油,本體端子箱至匯控箱測控屏回路測試,繼電保護裝置效驗等。一次設備調試主要包括變壓器絕緣測試、絕緣系統的介質損耗因數測試、斷路器、隔離刀閘的直流電阻測試及互感器的極性檢查等。試驗前告知調試成員試驗時存在的危險因素、安全注意事項。逐項試驗后檢查確保開關遠方、就地手動操作分合正常,機械閉鎖關系正確,保護信號、后臺電腦顯示正確。
第二階段,在業主安排下,2025年7月調試人員再次進場。在10kV出線水泥基桿安裝完成后,對線路進行整改,并對已安裝的線路設備進行消缺,消缺結束后對輸電線路分段進行交接試驗?,F(xiàn)場的所有調試工作均按照“反三違、防五類”的要求。
2025年8月1日,所有調試工作全部結束,Sagamu工業園變電站系統受電及線路帶負荷試驗順利通過,標志著本變電站所有系統正式投入運行。
